Nová klubovna pro mníšecké skauty

Stavbu klubovny pro mníšecké skauty realizujeme pomocí dotací, z příspěvků vlastních členů, ale také z brigád. Navíc jsme odstartovali projekt zde. Díky VÁM jsme tak mohli přidat do rozpočtu úžasnou částku 200 000 Kč. Pomáhá nám také Skautská nadace Jaroslava Foglara. Za to vše veliké díky! Je před námi ještě kus cesty, ale věříme, že i s vaší podporou to už zvládnem!

vybíráme od 14.8.2019

Klubovna v Mníšku

Nová klubovna v novém kabátě!
347 702 Kč
vybráno 99 % z 350 000 Kč

přispělo

135 lidí
Sbírka je již uzavřena. Děkujeme!
Klubovna už vypadá skoro hotová! Skoro!
Hrubá stavba je pod střechou a doplněná jsou již i okna, zateplení střechy, vnitřní omítky, doufejme, že vyjde rozpočet i na pokládku podlah.




Výhledově nás tak bude trápit "už jen" poslední velká položka - a tou je zateplení a vnější omítky celé stavby. Cílová rovinka je skoro před námi... zvládneme to?

Do projektu vstoupily všemožné komplikace, jako do každé jiné stavby plus jedna velká - pandemická. O to víc děkujeme všem, kteří jste se zapojili a kteří nám pomáháte - stále a vytrvale.

Každý příspěvek se počítá a každý nám pomůže posunout se dál.






Časová osa?
Březen 2018 – darovaný pozemek byl zapsán do katastru pod číslem 2714/471, žádost o elektrickou přípojku a schůzka k finálním plánům klubovny pro stavební povolení
Duben 2019 – realizace kanalizační a vodovodní přípojky, vykopání základů pro stavbu

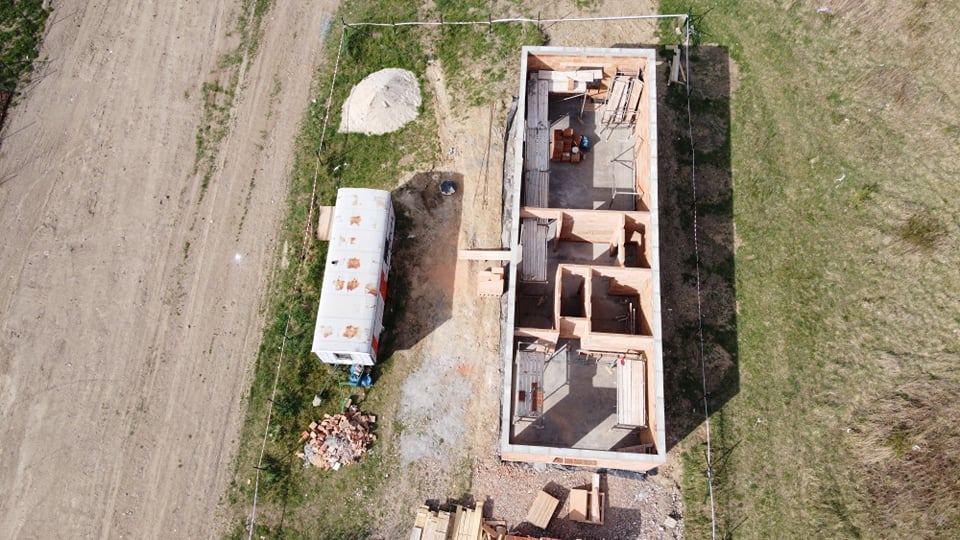

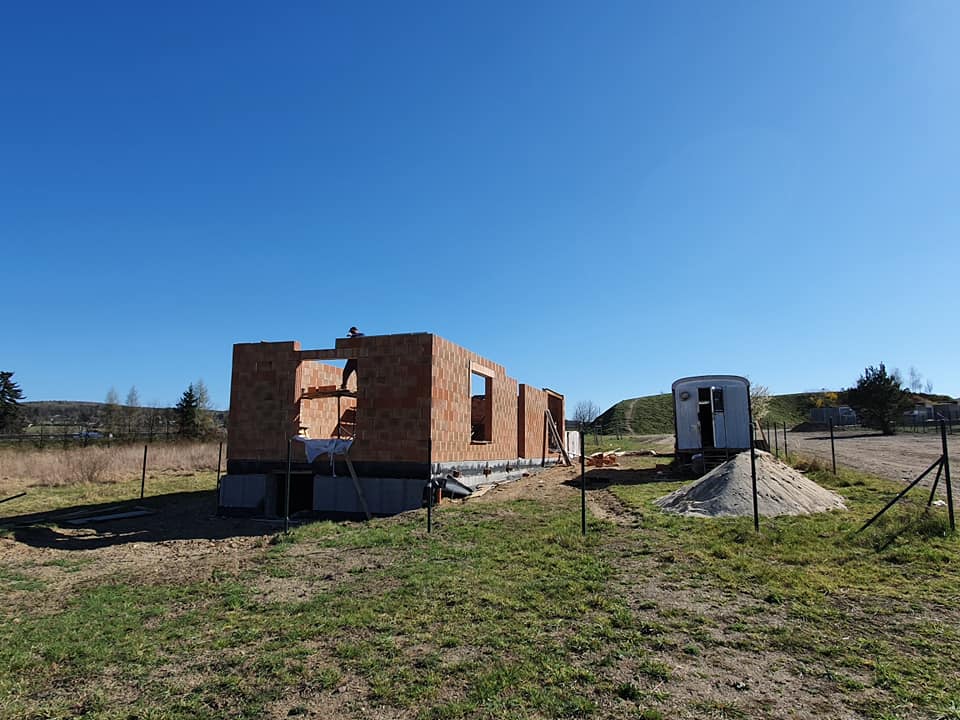

Květen 2020 – ukončena stavba hrubé stavby
Červen 2020 – realizována stavba střechy klubovny
Říjen 2020 – osazení oken
Listopad 2020 – rozvody vody a odpadů, elektřiny, hlavní přívod s výkopem
Únor 2021 – zateplení střechy

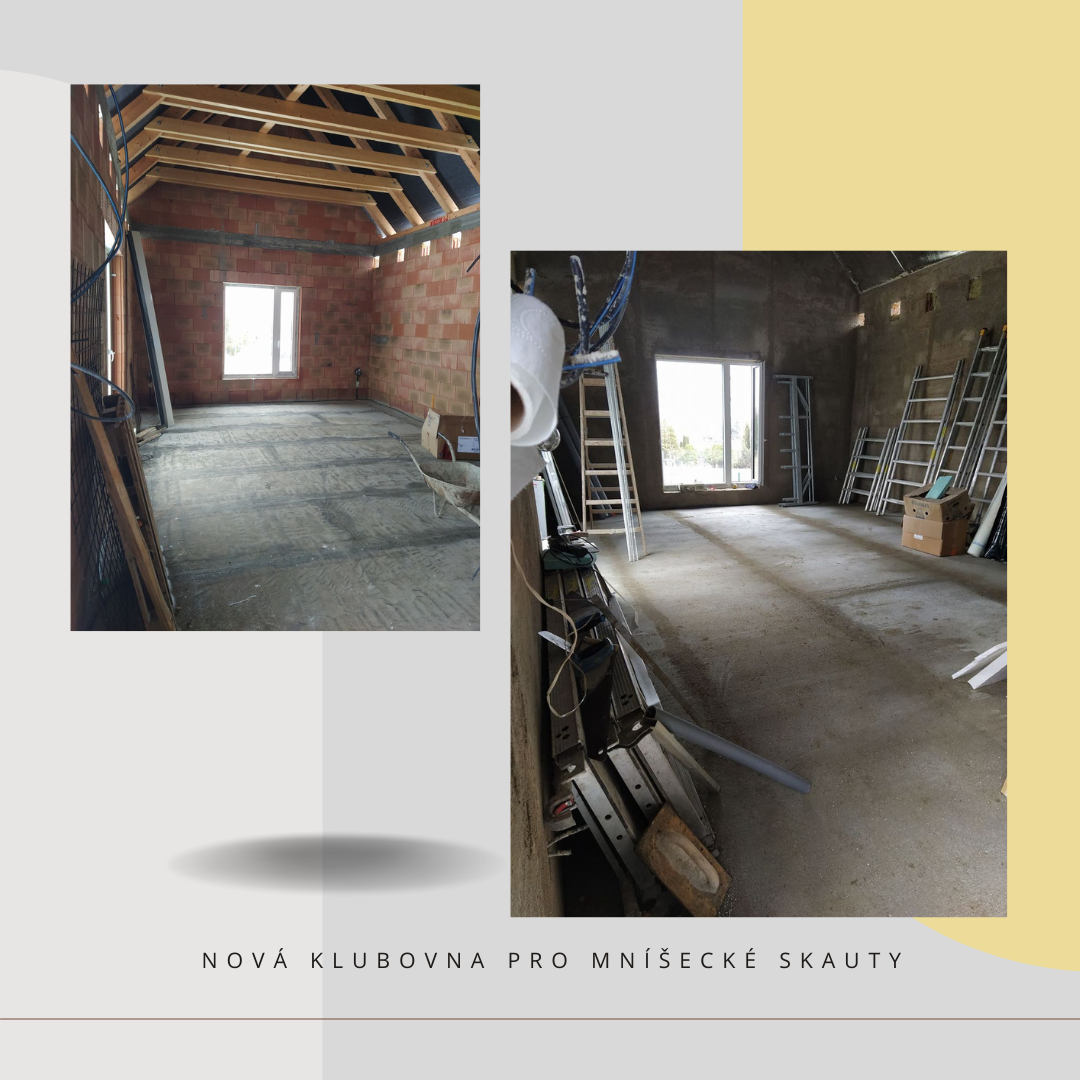

Březen 2021 – vnitřní omítky a podlaha, výmalba
Srpen 2021 – připojení tepelných čerpadel


 Podrobněji si můžete projít historii projektu zde

Skautští vedoucí v Mníšku pod Brdy umožňují svou nadšenou dobrovolnickou prací prožívat nezapomenutelná dobrodružství klukům a holkám v pěti oddílech s více než 100 členy.
Rostoucí zájem o skauting i početná členská základna přiměla středisko pustit se do odvážného projektu. Stavba vlastní nové klubovny má vyhovět nárokům na důstojné zázemí pro vedení běžných schůzek, poslouží jako komunitní centrum, zajistí také potřebné úložné a skladovací prostory pro táborové vybavení.

Pomozte nám dokončit zázemí pro děti!


Potvrzení o přijetí daru bude zasláno na váš e-mail v  polovině ledna následujícího roku, pokud si tuto možnost zvolíte v průběhu platby. Je zapotřebí vyplnit adresu bydliště, která bude součástí potvrzení. Dary v souhrnné výši 1000 Kč a více lze odečíst od základu daně z příjmu fyzických osob.
Podpořte tento projekt ještě víc a zapojte kamarády Založit dárcovskou výzvu

Jak běží práce kolem a v nové klubovně?

říjen 2020 – osazení oken
listopad 2020 – rozvody vody a odpadů
listopad 2020 – rozvody elektřiny, hlavní přívod s výkopem
únor 2021 – zateplení střechy
březen 2021 – vnitřní omítky a podlaha
duben 2021 – žádost Nadace GCP
duben 2021 – osazení stropních trámů
květen 2021 – vymalování vnitřních prostor
červen 2021 – zamítnutí žádosti Nadace GCP
červen 2021 – přihlášení do MAS Hřebeny
červen 2021 – podání žádosti ČEPS
červenec 2021 – přípravné práce pro komín
srpen 2021 – zamítnutí žádosti ČEPS
srpen 2021 – nákup obkladů, dlažby a polystyrenu
srpen 2021 – zapojena elektřina
srpen 2021 – připojení tepelných čerpadel
říjen 2021 – strop v malé klubovně, pokládka dlažby

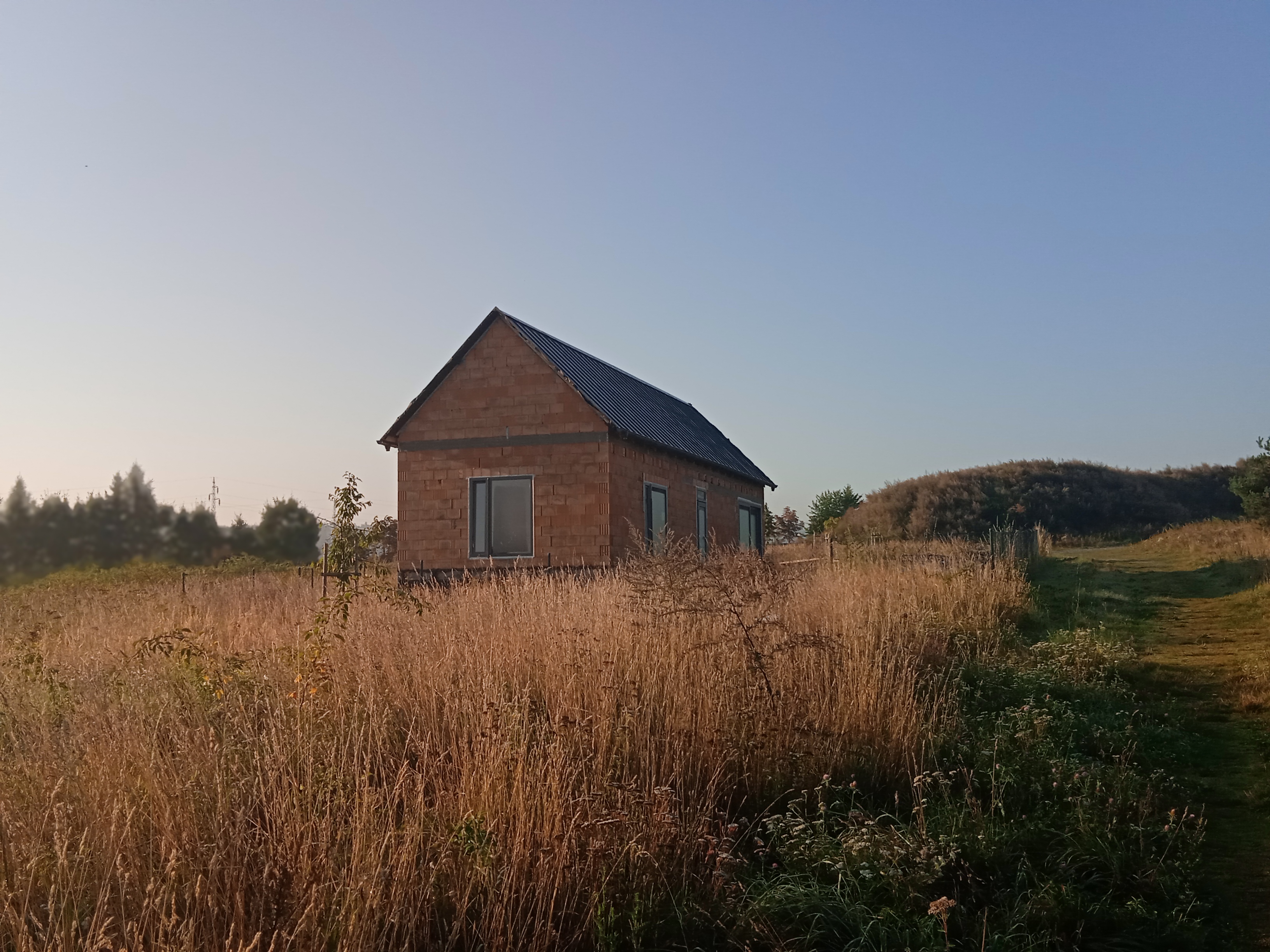

Máme střechu!

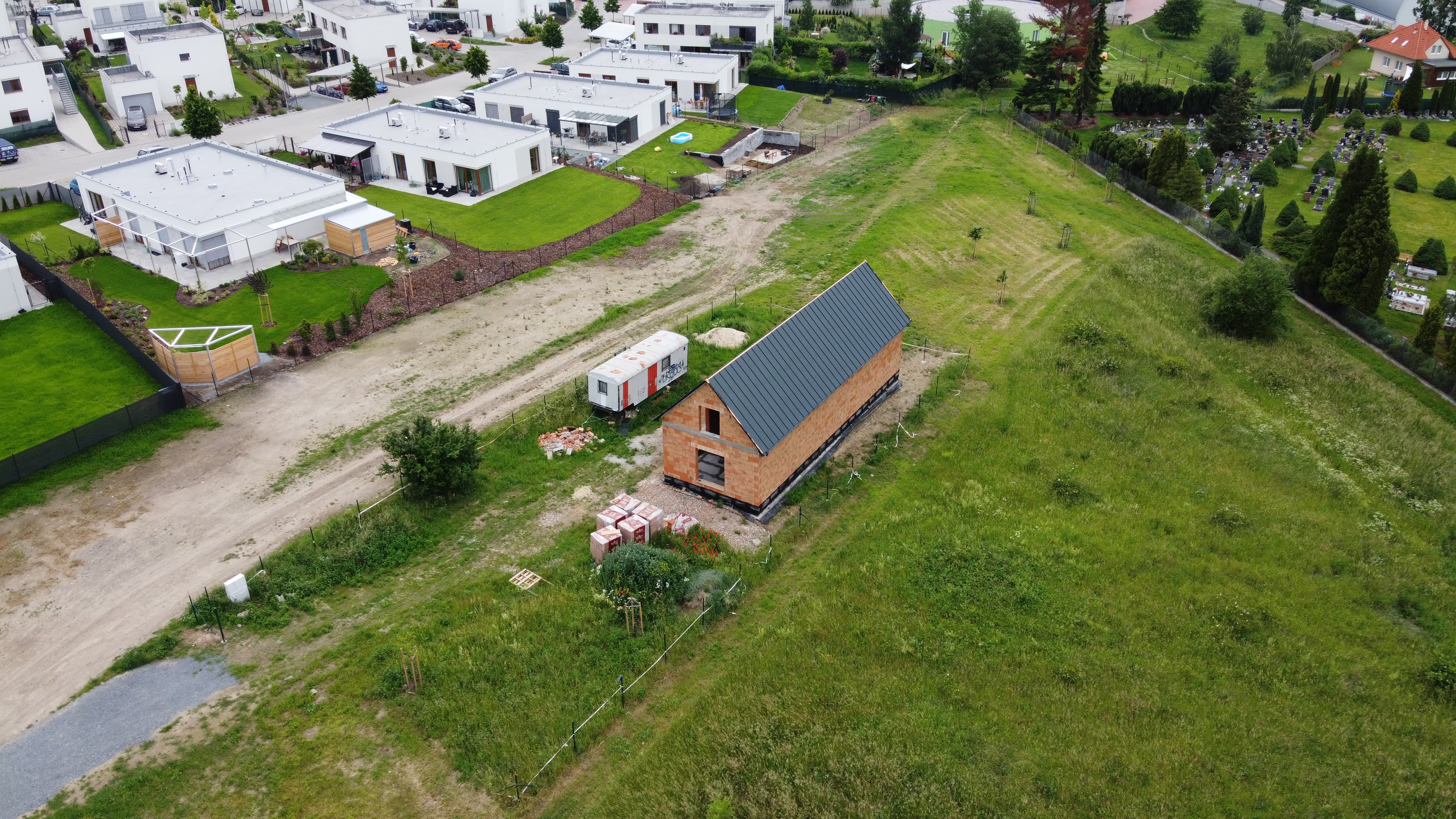

Už se nám to rýsuje!

Navýšili jsme cílovou částku – proč?


Vypsali jsme zkušebně tuto dárcovskou výzvu a objevili jsme velký potenciál a podporu, kterou máme ve svém nejbližším okolí. Během krátkého období jste na náš účet přidali krásnou částku!
Děkujeme! Vaší podpory si upřímně vážíme a rádi bychom do konce roku zkusili využít fungující projekt a oslovili i širší veřejnost.

Cílovou částku nenavyšujeme z rozmaru.
Rozpočet na výstavbu klubovny je odhadem 3,9 mil.
Výstavba je rozdělená do etap:

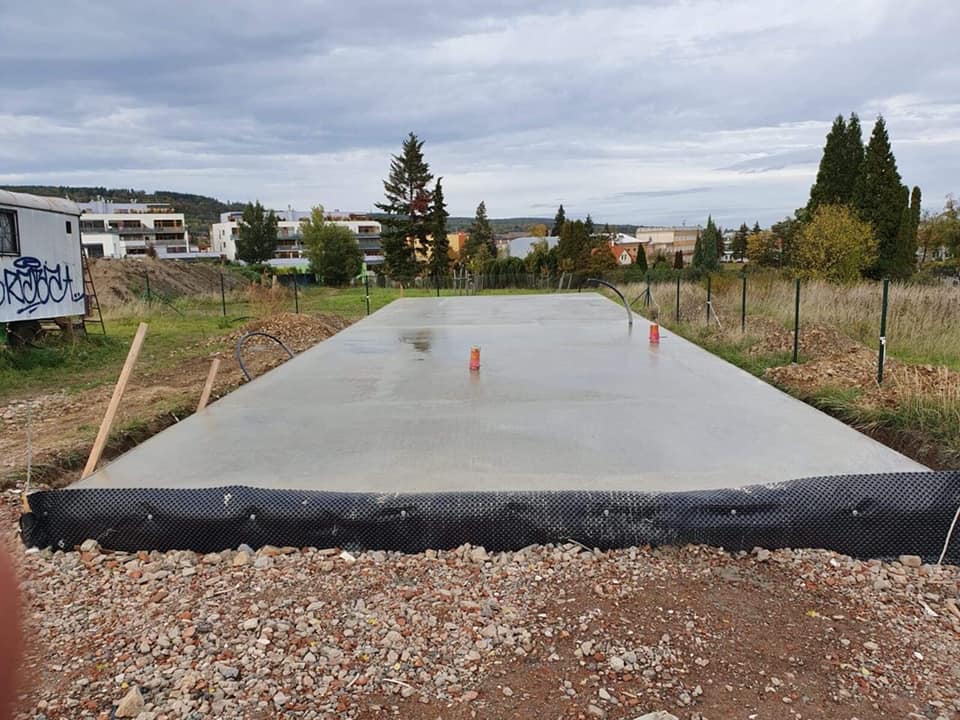

I. etapa - základová deska: 430 tis
II. etapa- hrubá stavba: 1,2 mil
III. etapa- vnitřní úpravy: 1,2 mil
IV. etapa - finální úpravy: 1,2 mil

Mimo tento rozpočet jsou další náklady
Projektová dokumentace, povolení, oplocení, materiál voda: cca 150 tis
Voda, kanalizace: 290 tis (s příspěvkem města 470 tis.) - celkem 760 tis

Požádali jsme o podporu fondy, krajské dotace, již máme přislíbený dar od Skautské nadace Jaroslava Foglara i ústředí Junáka. Velkým partnerem je nám stále i zastupitelstvo město. Snažíme se získat peníze brigádami, které se se staršími dětmi a rovery často účastní i rodiče.

Výstavba vlastní klubovny je velkým krokem a také velkým finančním závazkem. Budeme rádi za každý příspěvek a způsob financování, který nám pomůže úspěšně celý projekt zvládnout!

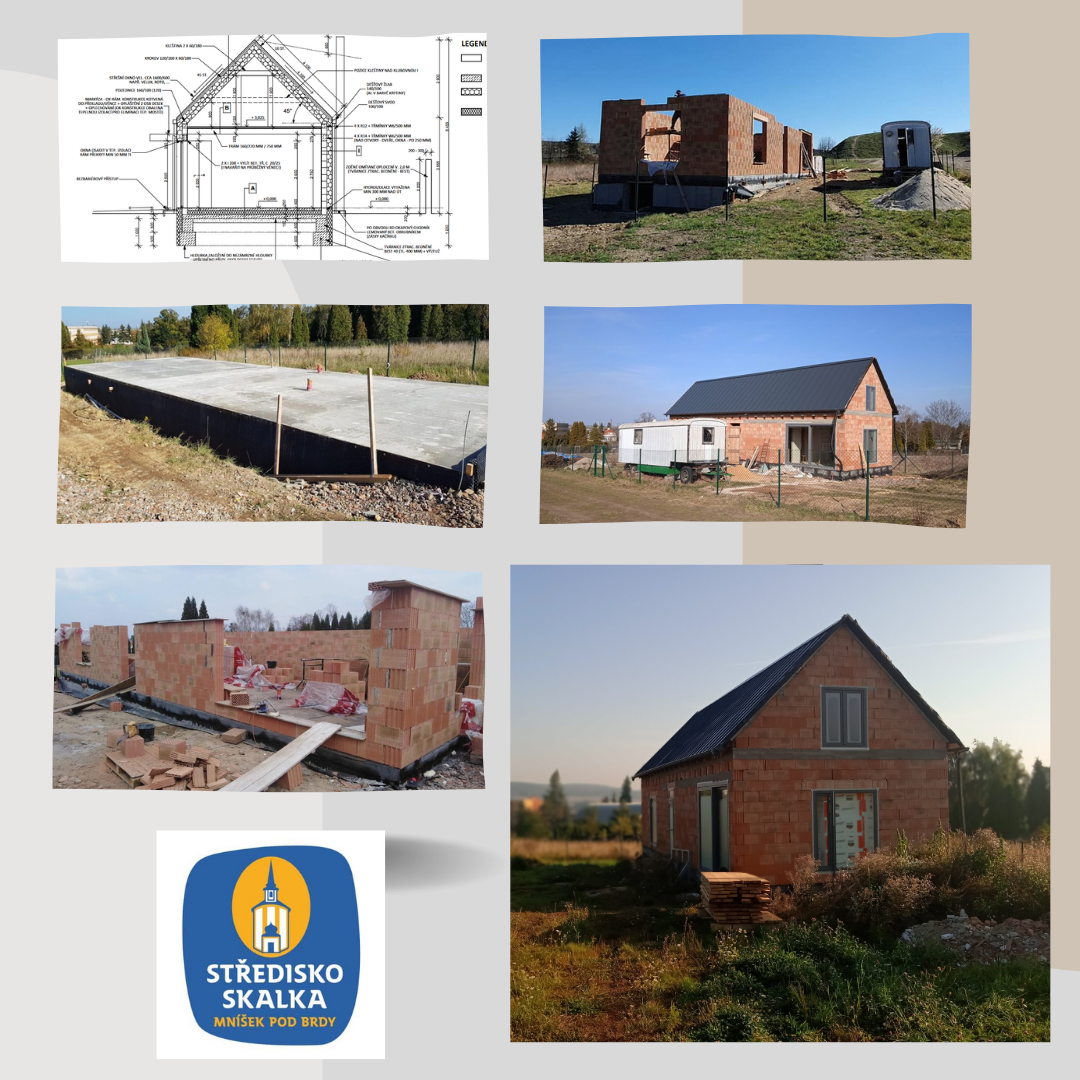

Základová deska je hotová! A my se můžeme posunout dál k hrubé stavbě!

Děkujeme všem, kteří nám pomohli a stále pomáhají!







Založení projektu

Nový rok = nový dar :-)

Držím palce, abyste i přes všechno, co se kolem nás děje, již brzy byli v nové klubovně...

skautský stavitel z jihu Čech
5 000 Kč

Nazdar!

Filip Křížek
500 Kč

Kraken
20 000 Kč

Pěkně jste s tím pohli od loňska. Držím palce, abyste zdárně dokončili.

skautský stavitel z jihu Čech
5 000 Kč

Nemusí sice pršet, ale do skautské klubovny by nemělo ani kapat;))) Zdraví sousedé z Ráje...

Martin Novotný
5 000 Kč

Držíme palce, ať je klubovna brzy "pod střechou"

Šárka Slavíková Klímová

Ať se daří :D

Ellie

Hodně zdaru z Brna!

Petr Glum Šabata
1 000 Kč

S bratrským pozdravem. Držím palce - "střecha nad hlavou" je důležitá!

skautský stavitel z jihu Čech
10 000 Kč

Dárce
20 000 Kč
